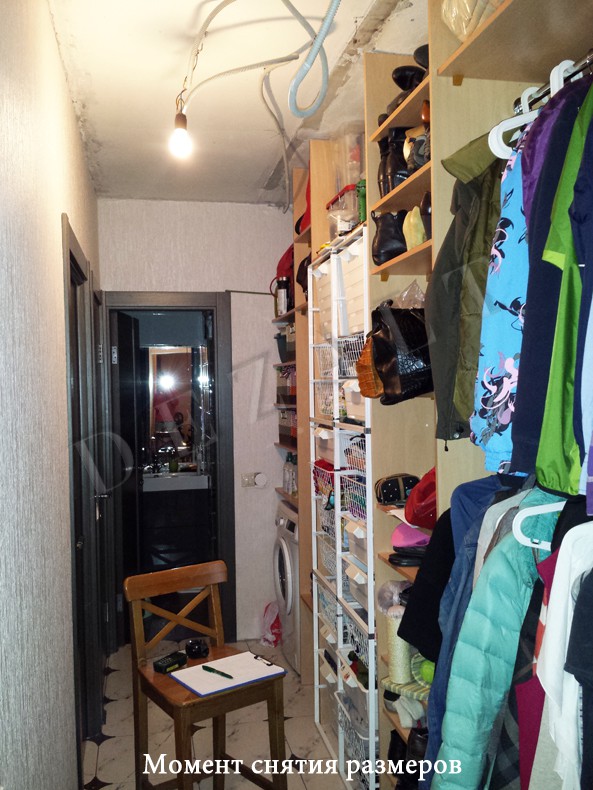

Сначала семья собственными силами возвела встроенный шкаф в узком коридоре, из деталей, купленных в магазине. Установили в середину конструкции выдвижные сетчатые ящики. Выглядело это конечно не очень эстетично, зато дешево и на первое время этого было достаточно.
Со временем появились деньги на установку дверей купе и натяжного потолка в этом коридоре. Заказчик обратился к нам с просьбой закрыть самодельный шкаф дверьми купе.
Мы провели необходимые расчеты, предложили вариант установки короба для будущего натяжного потолка и установку дверей купе, а также двух распашных дверей из МДФ.
Обратите внимание, что внутри шкафа есть стиральная машина, из-за этого нам и пришлось делать распашные дверки.

В шкафу есть выдвижные ящики, чтобы левый ряд ящиков можно было выдвинуть, необходимо сдвинуть все три двери в правую сторону. Мы обсудили все эти моменты с клиентом, предупредили о таких сложностях. Но особого выбора не было, семья согласилась с такими неудобствами.
Сухой текст бланка заказа гласил следующее:
Фирма Дэзалт обязуется провести ряд работ по благоустройству имеющегося встроенного шкафа заказчика.
1. Замена старой стойки в шкафу на новую.
2. Возведения каркаса для натяжного потолка.
3. Установка отбойников из ЛДСП для дверей купе и распашных дверей.
4. Изготовление и установка четырех дверей купе.

5. Изготовление и установка распашных дверей с профилем МДФ.
Порядок работ.

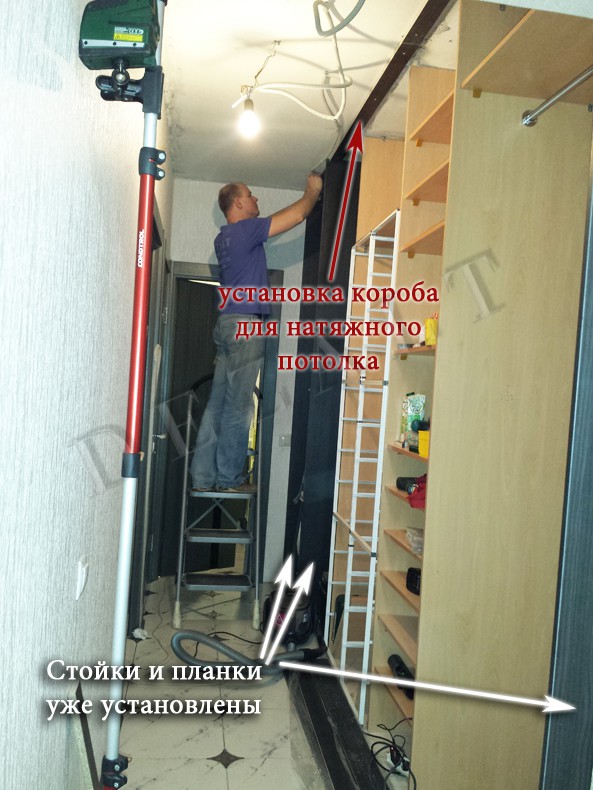

В первую очередь будет заменена стойка в старом шкафу.
Будет изготовлен и закреплен каркас для натяжного потолка.
Необходимо закрепить боковые отбойники из ЛДСП.
После перечисленных работ, будут сняты размеры для изготовления распашных и купейных дверей.
Во вторую очередь будет произведена доставка и установка дверей.
График работ следующий.
Монтаж стойки, отбойников, каркаса для натяжного потолка за один день.
Затем примерно через 5-7 дней доставка и установка дверей. Ориентировочное время работ 1 день.
Возможно, на монтаж потребуется в общей сложности больше 2-х дней, этот момент обсуждается с клиентом.
В 25 календарных дней, все работы по обустройству шкафа, должны быть выполнены.
Фирма Дэзалт обязуется предпринять все необходимые меры для недопущения порчи обстановки помещения в котором будет производиться монтаж, это: полы, потолок, стены, входная и межкомнатные стены, электрическая проводка.

Прибор по поиску проводки, на момент снятия замеров, показал корректные данные, электромагнитный фон отсутствует. В любом случае поиск электрической проводки будет производиться с помощью электронного прибора БОШ. В случае если вся стена будет излучать электромагнитное поле и прибор покажет, что проводка повсюду, что бывает из-за нарушения оболочки электрических проводов в стене, фирма Дэзалт снимает с себя ответственность за возможное повреждение провода. Дальнейшие работы по сверлению стен, будут проходить с устного согласия заказчика.
Представляем видеоролик с выполненной нами работой.
